8月20日晚,呼和浩特中燃城市燃氣發展有限公司(以下簡稱呼和浩特中燃)工作人員在烏蘭察布東街與豐州路十字路口施工點進行老舊管網接點切換,至此,呼和浩特市今年涉及35條道路的老舊燃氣管網主線改造工程基本完成。
據相關負責人介紹,呼和浩特市自1984年供應城市燃氣以來,部分地下管道已運行20年以上,由于材質原因,接口漏氣、管道斷裂情況時有發生,存在極大安全隱患。為確保燃氣管網安全運行,從2017年開始,呼和浩特中燃投資約2.427億元,逐步對呼和浩特市230公里的地下灰口鑄鐵管進行改造。
2021年,根據自治區、呼和浩特市兩級政府安排部署,呼和浩特中燃按計劃改造剩余老舊燃氣管網34.6公里。截至7月3日,第一批改造計劃完成12.6公里。7月10日,第二批改造計劃的22公里開工建設,涉及35條市政道路,工程于8月20日完成。

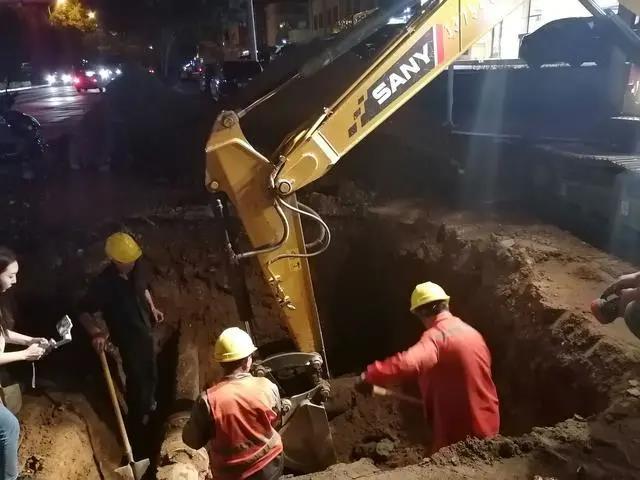

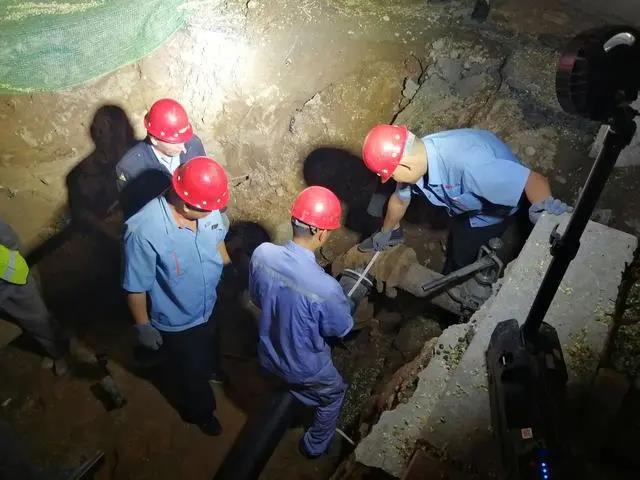

目前,主線改造基本完成,老舊燃氣管網接點切換成為接下來的工作重心,為確保老舊燃氣管網改造任務按期完成,中國燃氣集團從東北區域4家項目公司選派熟悉城燃工作、有豐富搶險作業經驗的搶險人員千里支援,與呼和浩特中燃的工作人員一起集中攻堅。對涉及學校周邊的道路,利用學校放假期間,盡量在非機動車道進行施工,并縮小占道施工寬度,最大程度保證車輛正常通行。對涉及集中區域的道路采取分時間分批次進行改造;對特殊路段,采取少破路、快速施工和重點地段夜間施工方式進行改造。為不影響沿線居民用氣,整個改造過程均帶氣作業。
經過工程部、生產部工作人員的協同努力,施工隊伍克服天氣、夜間施工等不利因素,預計8月30日前老舊燃氣管網接點切換全部完成。
來源:正北方網
